Obras de R$ 465 milhões da Ponte do Futuro aceleram e projeto promete viagens mais rápidas para a população

Por Felipe Dantas
09/dez/2025
Em Geral
Ponte do Futuro avança com obras de R$ 465 milhões e promete reduzir tempo de viagem para a população

Ponte do Futuro - Fotos: Francisco França/Governo da Paraíba

EnviarEnviarCompartilharCompartilhar

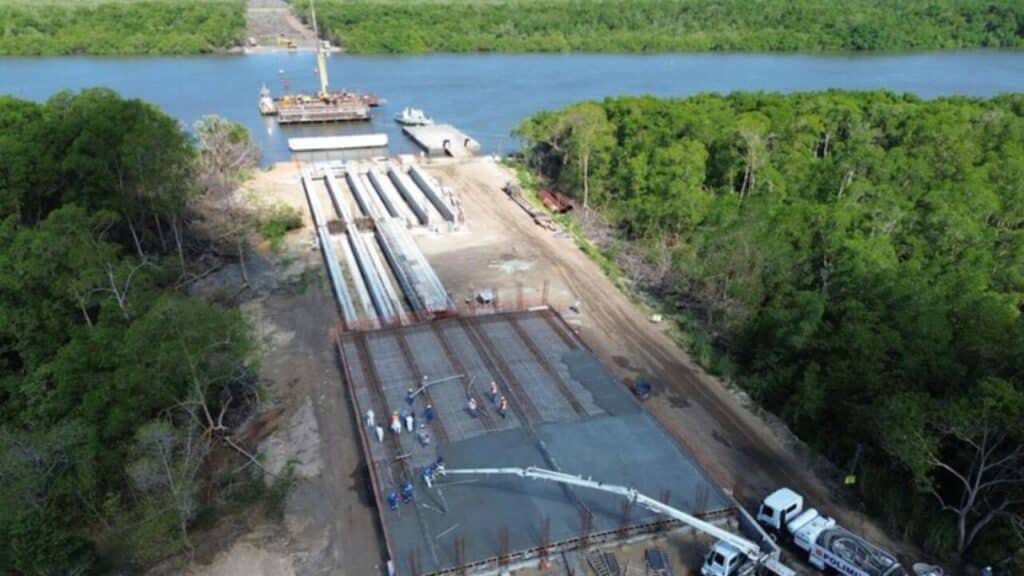

As obras da Ponte do Futuro, novo complexo rodoviário que vai ligar Cabedelo, Santa Rita e Lucena, seguem em ritmo considerado acelerado pelos responsáveis técnicos. Segundo a equipe de engenharia, com investimento de R$ 465 milhões, o empreendimento já alcançou cerca de 30% de conclusão, com foco em fundações, superestrutura e terraplenagem, além de avanços na Ilha Stuart após a fase de supressão vegetal.

Como está o andamento das obras da Ponte do Futuro?

O complexo é tratado como uma intervenção de grande porte para a Região Metropolitana de João Pessoa, tanto pelo tamanho da obra quanto pelos impactos esperados na mobilidade. A estrutura começa no quilômetro 9,64 da BR-230, em Cabedelo, e se estende até áreas que hoje dependem de trajetos mais longos por rodovias já saturadas.

A combinação de duas pontes, um viaduto e o prolongamento de rodovias estaduais dá ao projeto um caráter integrado, pensado para redistribuir o fluxo de veículos. A obra é executada pelo Governo do Estado, por meio do Departamento de Estradas de Rodagem da Paraíba (DER-PB), seguindo cronograma físico-financeiro previamente definido. Veja imagens do andamento das obras divulgadas pelo Vice-governador da Paraíba, Lucas Ribeiro, via Instagram:

Leia Também

Decisão federal pode suspender a carteiras de habilitação de quem não comprovar situação legal

Regra prevista na herança pode impedir a venda de imóvel por até 10 anos

Frases do Freud que mostra como as experiências da infância continuam na vida adulta

Ver essa foto no Instagram

Um post compartilhado por Lucas Ribeiro | Vice-governador da Paraíba (@lucasribeiropb)

Como está o avanço das obras na Ilha Stuart?

Na Ilha Stuart, um dos trechos mais sensíveis do traçado, as frentes de trabalho saíram da limpeza da área e passaram para fundações e construção da mesoestrutura. Essa etapa envolve principalmente as travessas de apoio que sustentarão as vigas da ponte, exigindo equipamentos específicos e rigor técnico adicional.

A implantação na Ilha Stuart exige planejamento diferenciado, já que o acesso é restrito e depende de logística por via fluvial e rodoviária. Ao mesmo tempo, a ponte principal, com extensão prevista de 2 quilômetros, avança em fundações e elementos da superestrutura, enquanto a ponte menor, de 420 metros, complementa a ligação sobre áreas alagadas.

Quais são as principais estruturas do complexo Ponte do Futuro?

O complexo Ponte do Futuro se destaca pelo conjunto de intervenções conectadas entre si, integrando pontes, viaduto e rodovias estaduais. Além de facilitar deslocamentos metropolitanos, o traçado foi pensado para criar alternativas à BR-230 e melhorar a conexão com a BR-101 e municípios do litoral norte.

O planejamento contempla ainda o prolongamento da PB-011, no trecho de Forte Velho a Lucena, com 11,2 quilômetros até o entroncamento com a PB-019, e a adequação da PB-025 até o encontro com a BR-101 em cerca de 500 metros. Essas melhorias viárias devem facilitar o acesso a rotas de longa distância e áreas em expansão urbana.

Obras de R$ 465 milhões da Ponte do Futuro aceleram e projeto promete viagens mais rápidas para a população

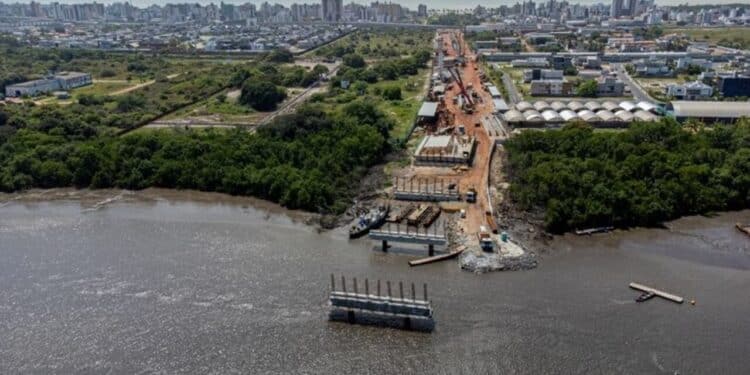

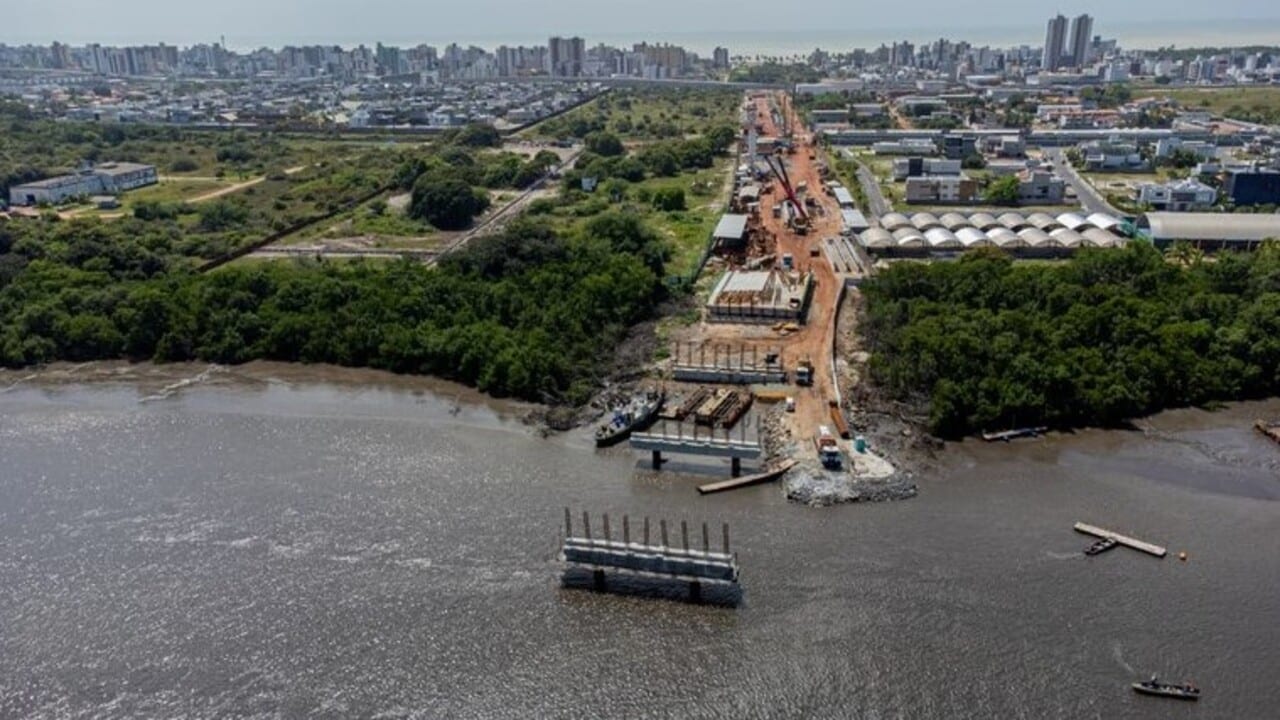

Ponte do Futuro – Foto: Governo da Paraíba

Quais materiais e recursos logísticos são utilizados na obra?

Um dos destaques do projeto é a grande quantidade de material estrutural mobilizado, em especial o volume de vigas pré-moldadas e o uso intensivo de balsas para transporte. A logística é planejada para reduzir riscos, otimizar prazos e minimizar impactos no tráfego já existente na região.

A seguir, estão alguns dos principais elementos técnicos e logísticos envolvidos na execução do complexo rodoviário:

  • 2 pontes (2 km e 420 m)
  • 1 viaduto de 40 m sobre a linha férrea
  • Mais de 340 vigas, acima de 60 t cada
  • Uso de balsas para transporte de materiais pesados, com quatro em operação e uma quinta em mobilização

Quais impactos a Ponte do Futuro deve gerar na mobilidade e na economia?

De acordo com o Governo do Estado, a previsão é que o complexo seja finalizado até o fim de 2026, reduzindo o tempo de deslocamento entre Cabedelo, Santa Rita e Lucena. A nova ligação deve desafogar trechos sobrecarregados da BR-230 e criar rotas alternativas para o tráfego de cargas e passageiros.

No campo econômico, a tendência é que o corredor rodoviário impulsione o turismo no litoral norte, facilite o acesso a áreas com potencial imobiliário e fortaleça atividades ligadas ao porto de Cabedelo. A melhoria da infraestrutura viária também pode estimular novos empreendimentos logísticos e comerciais ao longo das rodovias conectadas ao complexo. Veja os benefícios do projeto:

AspectoSituação antes / expectativaBenefícios depois / esperados
Mobilidade & trânsito– Trechos congestionados entre os municípios da região metropolitana (Cabedelo, Santa Rita, Lucena, Região Metropolitana de João Pessoa) – Trânsito pesado e fluxo de caminhões pela BR-230 e rodovias urbanas– Conexão direta entre BR-230 e BR-101 Norte via ponte + viaduto, reduzindo o tráfego em vias urbanas. – Redução do tempo de deslocamento – Menos trânsito pesado nas áreas urbanas – Diminuição de acidentes de trânsito Melhor fluidez para quem mora fora da capital e se desloca para trabalho, estudo ou lazer.
Qualidade de vida e meio-ambiente– Poluição e barulho nas áreas urbanas por conta do tráfego intenso (veículos leves e pesados) – Longos deslocamentos para atividades cotidianas– Menor poluição nas zonas urbanas, ao deslocar o trânsito pesado para a ponte/viaduto. – Melhor qualidade de vida: deslocamentos mais rápidos, menos stress no trânsito, mais conforto para moradores da região metropolitana – Com ciclovia e calçadas previstas, maior segurança e opção para pedestres/ciclistas.
Economia & desenvolvimento regional– Infraestrutura de logística e acesso ao porto/áreas costeiras limitada pelo trânsito e vias congestionadas – Região com potencial turístico e portuário pouco explorado devido a dificuldades de acesso– A ponte vai favorecer logística: acesso facilitado ao Porto de Cabedelo, simplificando transporte de cargas e escoamento — bom para comércio e indústria. – Atrai investimentos: já há anúncio de empreendimentos imobiliários turísticos e residenciais próximos à ponte, com impacto econômico, geração de renda e empregos. – A própria construção gera empregos diretos (estimados entre 600 e 800) durante o período das obras. – A nova infraestrutura pode estimular o turismo no Litoral Norte, com melhor acesso a praias e regiões costeiras, impulsionando serviços, comércio e turismo.
Integração regional e expansão urbana– Conexões rodoviárias e entre municípios limitadas, dificultando expansão urbana e integração entre localidades – Dependência intensa de trechos sobrecarregados para deslocamentos– A ponte + complexo viário (pontes, viaduto, prolongamentos de estradas) amplia a malha viária da região metropolitana, facilitando integração entre municípios. – Facilita acesso a áreas para novos empreendimentos urbanos, habitacionais, logísticos e comerciais. – Potencial para reorganização territorial, permitindo que moradores de municípios vizinhos trabalhem ou estudem na capital com mais praticidade.

Quais impactos ambientais e de segurança são esperados?

Entre os efeitos indiretos citados pelo governo estão a diminuição de acidentes de trânsito e a redução do consumo de combustível, devido a trajetos menores e menos congestionamentos. Isso contribui para aliviar os índices de poluição ambiental e tornar os deslocamentos mais previsíveis.

O trecho da Ilha Stuart passou por supressão vegetal autorizada e deve seguir condicionantes ambientais definidas em licenças, com medidas de compensação e controle de impactos. Projetos desse porte também costumam prever iluminação pública, sinalização e dispositivos de segurança para motoristas e pedestres.

Quando a Ponte do Futuro deve ficar pronta?

O cronograma oficial indica a conclusão da Ponte do Futuro até o final de 2026, incluindo pontes, viaduto, prolongamentos e adequações de rodovias. No estágio atual, com aproximadamente 30% de avanço físico, os principais esforços se concentram em fundações e terraplenagem, etapas de menor visibilidade ao público.

À medida que as vigas forem instaladas e os tabuleiros começarem a tomar forma, a evolução da obra ficará mais perceptível para quem circula na região. Informações sobre o andamento costumam ser divulgadas em canais oficiais do Governo do Estado, do DER-PB e em veículos locais de imprensa. Veja detalhes:

  • Prazo estimado: até o fim de 2026
  • Gestão: Governo do Estado da Paraíba / DER-PB
  • Início do traçado: km 9,64 da BR-230, em Cabedelo

FAQ sobre a Ponte do Futuro

  • A Ponte do Futuro terá cobrança de pedágio? Até o momento, não há divulgação oficial sobre implantação de pedágio no complexo rodoviário, e o projeto é apresentado como obra pública de infraestrutura viária.
  • Qual tipo de veículo poderá usar a Ponte do Futuro? A previsão é que a ponte seja voltada ao tráfego misto, incluindo veículos leves, ônibus e caminhões, seguindo normas de carga e segurança estabelecidas pelo DER-PB.
  • A obra interfere em áreas de preservação ambiental? O trecho da Ilha Stuart passou por supressão vegetal autorizada e deve seguir condicionantes ambientais definidas em licenças, com medidas de compensação e controle de impactos.
  • Haverá iluminação e sistemas de segurança na ponte? Projetos desse porte geralmente incluem iluminação pública, sinalização e dispositivos de segurança, como defensas e barreiras, definidos nos projetos executivos do complexo.
