O projeto subterrâneo de 17 anos e milhões de dólares que acabou sendo abandonado

Por Felipe Dantas
18/set/2025
Em Política
O projeto subterrâneo de 17 anos e milhões de dólares que acabou sendo abandonado

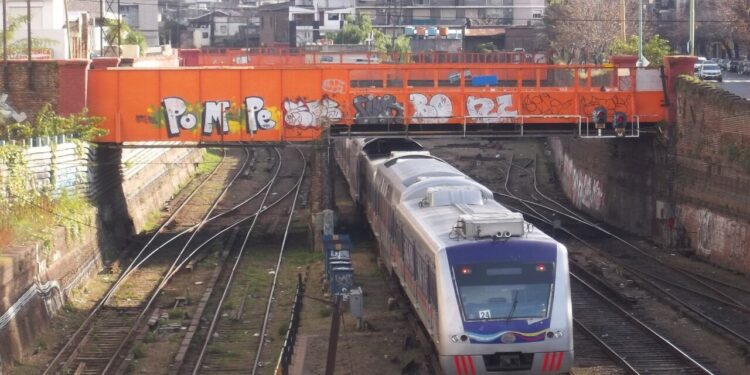

Linha ferroviária de Sarmiento (Argentina) - Foto: Wikimedia Commons

EnviarEnviarCompartilharCompartilhar

Em 23 de janeiro de 2008, a então recém-empossada Cristina Fernández de Kirchner anunciou com grande entusiasmo a adjudicação do soterramento do Sarmiento, uma das obras ferroviárias mais ambiciosas da Argentina moderna. A promessa era transformar a malha urbana, com um túnel de 32,6 quilômetros de extensão que passaria por baixo do traçado do trem Sarmiento, reformando completamente as estações subterrâneas entre Caballito e Moreno. No entanto, ao longo dos anos, este grandioso projeto se converteu em um monumento à incerteza e à desídia governamental.

Segundo informações do jornal La Nación, a ideia era que o projeto fosse executado em três etapas. A primeira fase, da estação Caballito até Ciudadela, cobrindo 9,2 quilômetros, foi estimada em US$ 1000 milhões. As fases subsequentes levariam o túnel até Castelar e, finalmente, até a estação Moreno. No entanto, o que começou com aplausos e esperanças acabou se tornando um símbolo do insucesso, com apenas uma pequena parte da obra efetivamente realizada. Passados 17 anos desde o anúncio, o túnel Sarmiento permaneceu incompleto, e a realidade é que a Argentina não consegue mais financiar tamanha empreitada.

Quais os impactos da interrupção do projeto?

O projeto subterrâneo de 17 anos e milhões de dólares que acabou sendo abandonado
Cristina Kirchner – Foto: Creative Commons

A interrupção das obras do soterramento do Sarmiento trouxe consigo uma série de consequências além da paralisação física do projeto. A construção de um túnel que nunca foi utilizado acarretou não apenas a perda financeira e material, mas também a crescente frustração da população que esperava melhorias em seus deslocamentos diários. Os munícipes que utilizam o serviço de trem Sarmiento não viram nenhuma mudança significativa na qualidade das viagens.

Leia Também

Líder do PL revela que Ramagem pode anunciar renúncia em 2026

Carlos Bolsonaro oficializa renúncia ao mandato no RJ

Kast vence com folga e Direita retoma presidência do Chile após eleição

  • Impactos urbanos e sociais
    • A obra, iniciada em 2008, visava eliminar 50 passagens a nível, melhorando a segurança e fluidez do trânsito.
    • Com a paralisação, a linha continua operando a nível, mantendo os riscos de acidentes e congestionamentos.
    • Moradores próximos aos canteiros de obras abandonados enfrentam problemas de segurança e higiene, com obradores desocupados sendo alvo de reclamações.
  • Impactos econômicos
    • Investimentos estimados em US$ 420 milhões entre 2012 e 2018 não resultaram em benefícios proporcionais.
    • A Auditoria Geral da Nação identificou uma subexecução orçamentária de 69,53% e irregularidades nos contratos.
    • A falta de continuidade do projeto resultou em perdas econômicas significativas, sem retorno para a sociedade.
  • Impactos políticos e institucionais
    • O projeto atravessou diferentes administrações, com mudanças de contratantes e revisões contratuais, sem alcançar a totalidade do túnel planejado.
    • A falta de consenso e planejamento adequado contribuiu para a inviabilidade e eventual paralisação da obra.

Por que o projeto não prosperou?

Vários fatores contribuíram para o fracasso do soterramento do Sarmiento. Mudanças no cenário político, falta de planejamento eficaz e uma administração financeira instável influenciaram o andamento das obras. Além disso, as tensões econômicas e políticas, incluindo casos de corrupção associados ao consórcio envolvido no projeto, minaram a confiança e a viabilidade da proposta inicial. Somados a isso, a falta de continuidade nas políticas públicas de infraestrutura impediu que o projeto fosse finalizado.

  • Planejamento inadequado e falta de estudos prévios: O projeto foi iniciado sem estudos de impacto ambiental completos, aprovação de terrenos e definição clara do financiamento, o que comprometeu sua execução desde o início.
  • Problemas técnicos e operacionais: A obra enfrentou dificuldades técnicas significativas, incluindo a subexecução e a paralisação das atividades, especialmente no trecho entre Caballito e Haedo, devido a falhas na gestão e na execução.
  • Falta de continuidade política e mudanças de governo: Mudanças frequentes nos governos e nas administrações responsáveis pela obra resultaram em descontinuidade e falta de comprometimento com o projeto, afetando sua viabilidade e progresso.
  • Corrupção e escândalos envolvendo empresas contratadas: Empresas como Odebrecht e IECSA, envolvidas na execução do projeto, foram associadas a casos de corrupção, incluindo o escândalo Lava Jato, o que gerou desconfiança e questionamentos sobre a transparência da obra.
  • Críticas técnicas e falta de viabilidade: Especialistas e auditorias apontaram que o soterramento poderia reduzir a capacidade ferroviária da linha Sarmiento, em vez de melhorá-la, questionando a eficácia do projeto.
  • Impacto econômico negativo: O projeto resultou em um investimento de aproximadamente 420 milhões de dólares, com apenas 7.239 metros de túnel construídos, representando um desperdício significativo de recursos públicos.
  • Falta de visão estratégica e planejamento a longo prazo: A ausência de uma visão estratégica clara e de planejamento adequado contribuiu para a ineficiência na execução da obra e na gestão dos recursos envolvidos.

Quais os próximos passos para a infraestrutura ferroviária na Argentina?

À luz desses desafios, o futuro da infraestrutura ferroviária na Argentina exige uma abordagem mais pragmática. O reconhecimento do fracasso do soterramento do Sarmiento pode abrir caminho para projetos mais modestos e viáveis, que abordem as necessidades imediatas de transporte urbano sem sobrecarregar o orçamento nacional. A criação de alternativas, como a elevação de trilhos ou a construção de passagens subterrâneas, poderia ser uma saída prática e econômica.

As lições aprendidas com o soterramento do Sarmiento têm o potencial de redefinir a maneira como a Argentina aborda futuros empreendimentos de infraestrutura. Manter um equilíbrio entre ambição e possibilidade financeira será vital para garantir que novos projetos não fiquem presos no caos da desorganização, mas avancem de maneira a trazer reais melhorias para a população. O desafio está lançado, e o futuro dirá se o país conseguirá transformar seus planos em ações concretas e bem-sucedidas.

Odebrecht – Créditos: depositphotos.com / kuki_goy

FAQ sobre túnel subterrâneo do Rio Sarmiento

  • Qual era o principal objetivo do projeto de soterramento do trem Sarmiento? O projeto buscava modernizar a malha ferroviária urbana de Buenos Aires, construindo um túnel de 32,6 quilômetros para o trem Sarmiento. O objetivo era eliminar 50 passagens de nível, melhorando a segurança e a fluidez do trânsito.
  • O que causou a paralisação do projeto? A paralisação foi resultado de uma combinação de fatores, incluindo mudanças políticas, falta de planejamento eficaz, problemas técnicos, escândalos de corrupção envolvendo as empresas contratadas (como a Odebrecht) e a falta de recursos financeiros para continuar a obra.
  • O projeto foi totalmente abandonado ou há planos para retomá-lo? O texto não especifica se o projeto será retomado, mas sugere que a Argentina não consegue mais financiá-lo. Diante do fracasso, o país pode focar em projetos mais modestos e viáveis, como a elevação de trilhos, para atender às necessidades de transporte.
  • Quantos quilômetros de túnel foram efetivamente construídos e qual foi o custo? Apenas 7.239 metros do túnel foram construídos, a um custo estimado de 420 milhões de dólares entre 2012 e 2018. Isso representa um desperdício significativo de recursos públicos, já que o projeto ficou incompleto.
EnviarCompartilharTweet93Compartilhar148
